礦山工程部項目管理系統UI要求及主要功能
工程部項目管理系統UI要求及主要功能
一、UI設計要求
頁面簡單、大方,突出主要功能信息,整體采用扁平化設計
主體顏色:綠/藍/橙

圖標:背景化圖標或多色圖標
排版:對齊排版
二、功能
按權限顯示不同
1.招標管理
?工程管理部權限
工程項目管理系統分為公開招標項目、非招標采購項目、內部采購項目三種類型,通過選擇不同招標項目填寫對應的招標內容。數據查詢可以匯總所有類別招標項目。
2.合同管理
?工程管理部權限
項目合同通過招標編號與招標管理進行關聯,一個招標可以對應多個合同。其中乙方單位、投標單位可建立基礎數據表,可以通過關鍵字智能匹配對應單位,也可以新增內容。工程管理部可以將合同分配到各礦山項目部,項目部可查看相關信息。

?項目部權限
項目部只可以查看合同相關信息,不可以進行修改。
3.現場簽證
?工程管理部權限
通過選擇對應的合同編號將之前的數據帶入新表填寫現場簽證相關內容。填寫內容包括簽證名稱、初審預算、備案時間、簽證金額等內容,一條合同可對應多條簽證記錄,簽證累計金額通過自動計算獲得。
4.設計變更
?工程管理部權限
通過選擇對應的合同編號將之前的數據帶入新表填寫設計變更相關內容。填寫內容包括設變名稱、初審預算、備案時間、設變金額等內容,一條合同可對應多條設計變更記錄,設變累計金額通過自動計算獲得。
5.工程計量
![]()
?工程管理部權限
通過選擇對應的合同編號將之前的數據帶入新表填寫工程計量相關內容。為每月填寫內容包括本月完成金額、甲供材料金額、本月支領金額、本月入庫金額、是否完工相關內容,其中本年完成金額、本年甲供材料、累計完成金額、累計甲供材料、累計支領金額、累計入庫金額通過后臺計算自動獲得,系統可以錄入累計完成基礎值。
6.質量監督
?工程管理部權限
通過選擇對應的合同編號將之前的數據帶入新表填寫質量監督相關內容。填寫內容包括是否完工、驗收日期、質量監督備案日期、竣工核驗日期。
7.工程預結算
?工程管理部權限
通過選擇對應的合同編號將之前的數據帶入新表填寫工程預算相關內容。填寫內容包括初審上報時間、初審總造價、復審審核人、復審完成時間、復審總造價、復審總造價、其中招標代理服務費、其中甲供材、水電費、是否結算、復審審減。
8.工程審計
?工程管理部權限
通過選擇對應的合同編號將之前的數據帶入新表填寫工程審計相關內容。填寫內容包括審計上報時間、審計完成時間、審計金額、其中甲供材、水電費、其中招標代理服務費、審計審減、存檔資料編號。
9.資金支付

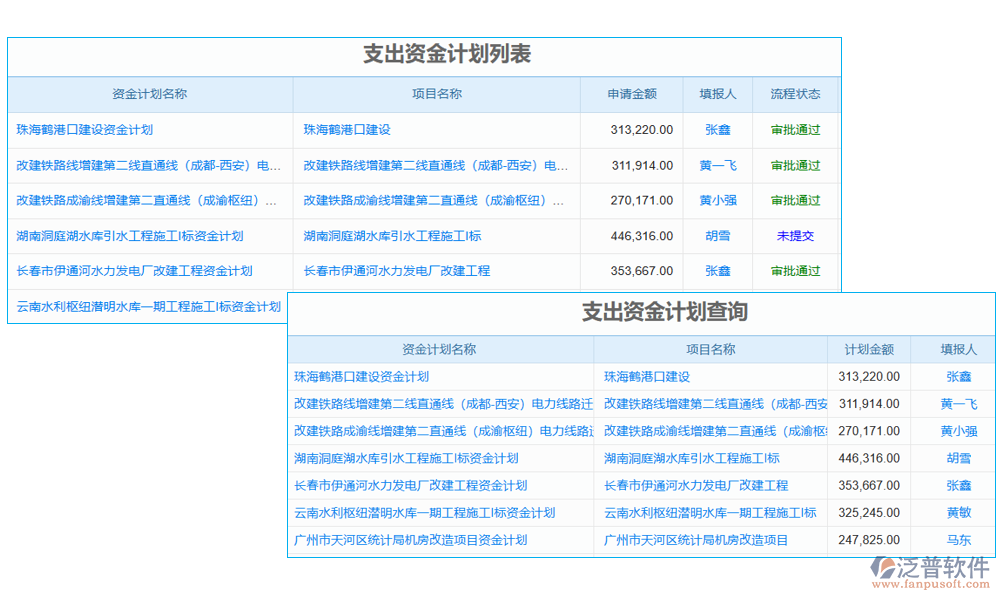

?工程管理部權限
通過選擇對應的合同編號將之前的數據帶入新表填寫資金制度相關內容。填寫內容包括累計完成、其中甲供材、水電費、累計應付、按合同約定累計應付、累計支付、月度支付、年度支付,當前實付比例、當前應付比例。

10.施工圖管理
?項目部權限
數據由項目部進行數據錄入,其中立項項目、立項編號、立項金額、立項工期 設計合同編號、設計合同名稱、設計單位、設計合同金額、合同約定的出圖時間為一次填寫;設計形象進度、累計完成率、實際出圖時間、計劃完成圖紙審核時間、實際完成圖紙審核時間為每周填寫。
?工程管理部權限
工程管理部可以查詢項目部填寫內容。

11.進度管理
?項目部權限
項目部根據分配的合同填寫工程進度情況,其中當前施工狀態(在建/停滯)、現場施工總?cè)藬?shù)、現場設備投入為每日填寫,合同形象進度、合同完成投資、合同累計完成率、項目形象進度、項目累計投資、目累計完成率、與合同工期和計劃對比是否正常、附件為每周填寫,系統可以根據累計完成率生成百分比進度條。
?工程管理部權限
工程管理部可以查詢項目部填寫內容。
12.安全管理
?項目部權限

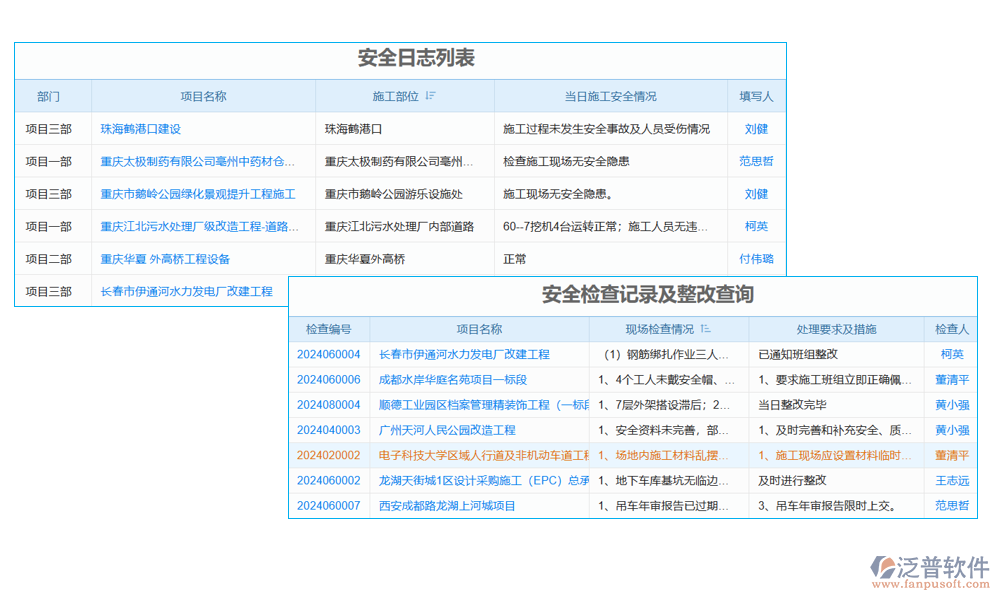

項目部根據分配的合同填安全管理臺賬,其中公司地址、企業資質、法定代表人、公司聯系電話 、安全生產許可證發證機關、安全生產許可證有效期截止日期、項目經理姓名、 項目經理安全證號、項目經理身份證號、 項目經理聯系方式為填寫一次;技術交底、人員培訓、 安全管理、環保管理情況為每日填寫。

?工程管理部權限
工程管理部可以查詢項目部填寫內容。
13.質量管理
?項目部權限
項目部根據分配的合同按照項目基本信息、施工單位、設計單位、勘察單位、監理單位、質量管理情況六個模塊填寫項目按信息。
?工程管理部權限
工程管理部可以查詢項目部填寫內容。
14.數據查詢
?工程管理部權限
泛普軟件可以實現以礦山和年份為單位進行匯總、可以實現表頭部分篩選和排序功能(例如:通過篩選可以選擇礦山、年份、金額、立項、乙方單位等的篩選),針對查詢的報表可以進行數據導出為EXCEL。
